국제감축의 진짜 관문은 설비 밖에 있다…소유권·상응조정·검증 4중 리스크
기후에너지환경부와 한국환경공단이 13일 서울 중구 로얄호텔에서 기업·공공기관 관계자를 대상으로 국제감축사업 심화포럼을 열었다. 공단이 공개한 교육 의제는 파리협정 제6조 동향, 경제성 분석, 투자·사업계약, 사업계획서 작성과 검증 대응이다. 네 항목을 한 줄로 이어 보면 국제감축사업의 성패가 설비 준공보다 ‘감축실적을 누구의 장부에, 어떤 조건으로 옮길 수 있느냐’에 달렸다는 점이 드러난다.
기후에너지환경부와 한국환경공단이 13일 서울 중구 로얄호텔에서 기업·공공기관 관계자를 대상으로 국제감축사업 심화포럼을 열었다. 공단이 공개한 교육 의제는 파리협정 제6조 동향, 경제성 분석, 투자·사업계약, 사업계획서 작성과 검증 대응이다. 네 항목을 한 줄로 이어 보면 국제감축사업의 성패가 설비 준공보다 ‘감축실적을 누구의 장부에, 어떤 조건으로 옮길 수 있느냐’에 달렸다는 점이 드러난다.
국제감축사업은 해외에서 온실가스를 줄이고 그 실적을 국가 간 협력에 따라 이전받아 국가 온실가스 감축목표에 활용하는 사업이다. 태양광발전소를 세우거나 전기버스를 보급했다고 곧바로 국제적으로 쓸 수 있는 실적이 생기는 것은 아니다. 감축량이 실제이고 추가적이라는 증명, 사업이 벌어진 국가의 승인, 중복 계산을 막는 회계 처리, 독립 검증과 이전 절차가 모두 이어져야 한다.

감축량과 ‘이전 가능한 감축량’은 다르다
파리협정 제6조에는 서로 다른 통로가 있다. 제6.2조는 국가들이 협력해 감축실적을 이전하는 틀이고, 제6.4조는 유엔이 감독하는 중앙화된 감축실적 발급 체계다. 유엔기후변화협약 사무국은 제6.4조 체계를 ‘파리협정 감축실적 메커니즘’으로 설명하며, 검증 가능한 감축 기회를 찾아 자금을 끌어오고 국가·기업의 협력을 가능하게 하는 장치라고 밝힌다.
여기서 중요한 것은 발전량과 감축실적이 같은 상품이 아니라는 점이다. 설비는 전기를 팔아 현금흐름을 만들 수 있지만, 감축실적은 승인과 검증, 등록과 이전이 완료돼야 매수자가 국가 목표나 규제 이행에 사용할 수 있다. 공사비와 전력판매 수익만으로 사업성을 계산하면 탄소수익이 늦어지거나 사라질 때 손실을 흡수하지 못한다.

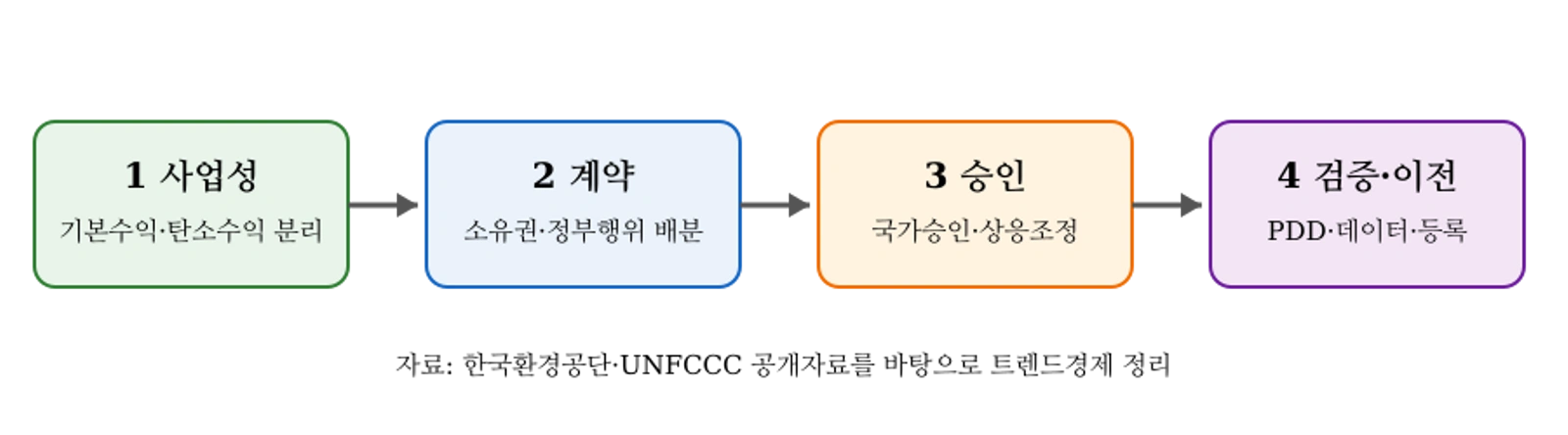

| 구간 | 확인 질문 | 계약·관리 장치 |
|---|---|---|
| 사업성 | 탄소수익이 없어도 운영 가능한가 | 기본수익과 탄소수익 분리 |
| 권리 | 감축실적은 누구에게 최초 귀속되는가 | 소유권·판매제한·비용부담 명시 |
| 국가 승인 | 승인과 상응조정은 누가 언제 하는가 | 지연·철회·정책변경 위험 배분 |
| 검증 | 원자료와 현장 접근권을 확보했는가 | 데이터 보관·검증 대응 의무 |
계약서에 담아야 할 두 위험
첫 번째 병목은 감축실적의 소유권이다. 현지 사업자, 투자자, 기술 공급자, 한국 측 구매자가 각기 다른 권리를 주장할 수 있다. 계약서에는 감축실적의 최초 귀속, 발급 전 권리, 발급 뒤 이전 의무, 세금과 수수료 부담, 판매 제한을 구분해 적어야 한다. 단순히 ‘탄소배출권은 투자자 소유’라고 쓰는 것으로는 부족하다. 현지 법과 정부 승인 조건이 계약보다 우선할 수 있기 때문이다.
두 번째는 국가 승인과 상응조정이다. 한 감축량을 판매국과 구매국이 동시에 자국 목표 달성에 계산하면 이중 계산이 된다. 파리협정 원문도 제6.4조 감축실적을 다른 국가가 사용할 경우 사업 유치국이 같은 실적을 자국 목표 달성에 다시 쓰지 못하도록 규정한다. 따라서 사업자는 승인 주체, 승인 시점, 상응조정의 적용 방식과 철회 가능성을 확인해야 한다.
이 위험은 계약의 ‘정부행위’ 조항으로 옮겨가야 한다. 사업 유치국이 승인을 늦추거나 정책을 바꿀 때 누가 비용을 부담할지, 이미 투입한 자금은 어떻게 회수할지, 다른 시장으로 실적을 돌릴 수 있는지를 정해야 한다. 프로젝트 파이낸싱 관점에서는 감축량 자체보다 이전 가능한 감축량의 확률과 시점이 핵심 현금흐름 변수가 된다.
검증 비용은 공사 뒤가 아니라 투자 전에
세 번째는 기준선과 추가성이다. 감축량은 사업을 하지 않았을 때의 배출량과 실제 배출량의 차이로 계산한다. 기준선이 과도하게 높거나 원래 추진될 사업을 탄소금융 덕분에 생긴 사업처럼 포장하면 실적의 신뢰가 무너진다. 반대로 기준을 지나치게 엄격하게 잡으면 실제 환경효과가 있는 사업도 측정·검증 비용을 감당하지 못할 수 있다.
로이터가 2026년 4월 소개한 분석은 제6.4조 체계가 추가성·측정 가능성·투명성을 높이는 대신, 데이터 수집과 장기 모니터링 비용을 키워 신흥국의 실행 가능한 프로젝트까지 밀어낼 수 있다고 지적했다. 이는 규정을 낮추자는 주장이 아니라, 투자 단계에서 검증비와 사후관리비를 별도의 비용 항목으로 잡아야 한다는 경고에 가깝다.
네 번째는 사업계획서와 검증의 연결이다. 사업계획서에는 기술 설명만이 아니라 기준선, 모니터링 방법, 데이터 품질관리, 이해관계자 의견수렴, 환경·사회적 위험 대응이 서로 모순 없이 담겨야 한다. 건설팀이 만든 사업계획과 검증기관에 제출하는 문서가 따로 움직이면 설비는 가동돼도 감축량 발급이 지연될 수 있다.
데이터 권리도 계약 대상이다. 계량기 원자료를 누가 보관하는지, 장비가 고장 나면 누가 대체 자료를 만드는지, 검증기관이 현장에 접근할 권한이 있는지, 사업 종료 뒤 기록을 몇 년간 유지할지를 정해야 한다. 현지 운영사와의 정보 공유가 끊기면 감축량을 입증할 수 없으므로 데이터 조항은 부속 합의가 아니라 수익을 지키는 핵심 조항이다.
지원정책도 ‘표준 절차’로 옮겨가야
한국환경공단이 이번 포럼에서 금융·법률·검증 전문가를 한 자리에 배치한 이유도 이 구조에서 읽힌다. 국제감축은 환경기술만의 사업이 아니며, 국가 간 회계와 계약, 금융, 검증이 동시에 맞물리는 복합 프로젝트다. 공단은 현장 의견을 향후 지원사업 운영과 제도·절차 개선에 반영하겠다고 밝혔다.
지원제도의 초점도 초기 개발비 보조에만 머물러서는 안 된다. 기업이 착수 전에 확인할 수 있는 국가별 승인 절차, 표준 계약 조항, 상응조정 처리 현황, 검증기관과 방법론 선택 기준을 공개할수록 실패 비용을 줄일 수 있다. 특히 중소기업은 현지 법률 검토와 장기 모니터링 비용을 혼자 감당하기 어렵기 때문에 공동 자문과 표준 데이터 체계가 필요하다.
투자자는 ‘예상 감축량’과 ‘이전 가능한 감축량’을 분리해 봐야 한다. 전자는 기술 모델의 결과이고, 후자는 정책·계약·검증을 통과한 결과다. 최종 투자 결정 전에는 감축실적 없이도 버틸 수 있는 기본 수익성, 승인 지연 시나리오, 검증 실패 때의 손실 분담, 현지 파트너 교체 가능성을 차례로 점검해야 한다.
국제감축시장이 커질수록 좋은 프로젝트를 빨리 찾는 경쟁보다, 실적의 권리와 품질을 끝까지 설명할 수 있는 능력이 중요해진다. 이번 심화포럼은 교육행사였지만 의제 자체가 정책 과제를 보여준다. 한국 기업이 해외 감축사업을 국가 목표에 연결하려면 ‘얼마나 줄였나’와 함께 ‘누가 승인했고, 누가 검증했으며, 어느 장부에서 빠지고 어느 장부로 들어갔나’를 답할 수 있어야 한다.
참고자료
- 한국환경공단, 「(한국환경공단 보도자료 10.13) 온실가스 국제감축사업 실무 돕는다...한국환경공단, 심화포럼 개최」
- UNFCCC, 「Paris Agreement Crediting Mechanism」
- UNFCCC, 「Paris Agreement text English」
- Reuters, 「COP29: What is Article 6 of the Paris Agreement? What is a carbon credit?」
- Reuters, 「How the UN's carbon credit rules threaten the market they aim to fix」
